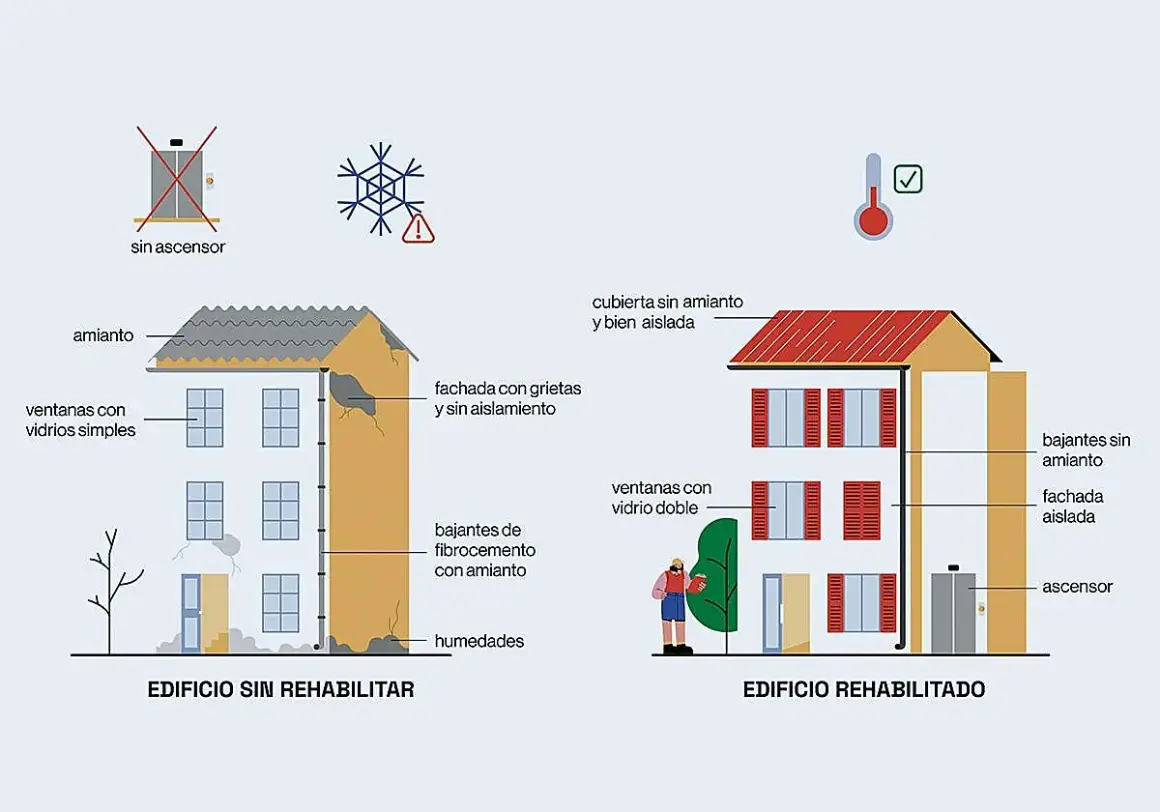

Rehabilitar un edificio no consiste solo en “ponerlo al día”: implica revisar su seguridad, su eficiencia energética, su accesibilidad y la capacidad real de sus materiales para seguir funcionando durante décadas. En este artículo explico qué obras suelen marcar la diferencia, qué exige la normativa en España y cómo enfocar la sostenibilidad sin caer en soluciones caras que aportan poco. También verás cómo ordenar decisiones, costes y ayudas para que la intervención tenga sentido técnico y económico.
Claves para entender una rehabilitación con criterio técnico
- La prioridad no es estética: primero se diagnostican patologías, consumo energético y riesgos de seguridad.
- El Código Técnico de la Edificación marca gran parte de las exigencias en estructura, fuego, accesibilidad y energía.
- La sostenibilidad eficaz empieza por la envolvente: aislamiento, puentes térmicos, carpinterías y ventilación.
- Las ayudas suelen exigir ahorros medibles y documentación técnica antes y después de la obra.
- Un buen proyecto evita rehacer partidas: diagnóstico, proyecto, permisos, ejecución y verificación deben ir en el orden correcto.
Qué entra de verdad en una rehabilitación de edificio
Yo separo siempre tres niveles: mantenimiento, reforma y rehabilitación. El mantenimiento corrige desgaste normal; la reforma cambia acabados o distribución; la rehabilitación actúa sobre patologías, seguridad, consumo energético y accesibilidad. Esa diferencia importa porque no se presupuestan igual ni se tramitan igual.
En la práctica, el punto de partida suele aparecer cuando el edificio ya muestra filtraciones, grietas, condensaciones, instalaciones obsoletas o una factura energética difícil de defender. También hay casos en los que la obra no nace por un fallo visible, sino por una combinación de factores: vecinos con quejas de confort, necesidad de ascensor, elementos comunes envejecidos y una envolvente que pierde calor en invierno y lo retiene en verano.
- Fachadas y cubiertas: son las partidas que más influyen en el comportamiento térmico y en la entrada de agua.
- Estructura: se interviene cuando hay corrosión, deformaciones, fisuras activas o pérdida de capacidad resistente.
- Instalaciones: electricidad, fontanería, saneamiento, climatización y ventilación suelen ser el gran punto ciego de los edificios antiguos.
- Accesibilidad: escalones, portales estrechos, ausencia de ascensor o recorridos poco claros condicionan el uso real del inmueble.
Cuando el objetivo se define bien desde el principio, la obra deja de ser una suma de arreglos y pasa a ser una mejora coherente del edificio. Y ahí es donde entra la normativa, porque en España no todo lo que “funciona” técnicamente es automáticamente admisible.
La normativa que realmente manda en España
El marco básico es el Código Técnico de la Edificación, que el BOE recoge como la referencia de calidad y seguridad para los edificios y sus instalaciones. En rehabilitación, esto se traduce en exigencias sobre energía, incendios, salubridad, uso y accesibilidad, aunque el alcance exacto depende del tipo de intervención y de hasta dónde se modifiquen los elementos existentes.
Qué partes del CTE suelen aparecer antes en una rehabilitación
Las más habituales son el DB-HE, centrado en ahorro de energía; el DB-SI, relacionado con seguridad en caso de incendio; y el DB-SUA, que afecta a seguridad de utilización y accesibilidad. No hace falta memorizar los nombres, pero sí entender su lógica: si cambias la envolvente, el sistema térmico o los recorridos comunes, la obra ya no es solo “cosmética”.
Lee también: Certificación LEED - ¿Realmente vale la pena en España?
Permisos, proyecto y control técnico
En una intervención seria, el expediente suele requerir diagnóstico, proyecto o memoria técnica, tramitación municipal y dirección facultativa cuando la obra lo exige. Yo desconfío de las soluciones que prometen empezar rápido sin revisar licencias, comunidad de propietarios, afecciones estructurales o protección patrimonial. Lo barato sale caro cuando una obra se paraliza por un permiso mal planteado.
Si el edificio está en una comunidad, el acuerdo vecinal y el reparto de costes también pesan mucho. No es solo una cuestión jurídica: condiciona fases, calendario y la posibilidad de aprovechar subvenciones sin perder documentación o plazos.
Con la normativa clara, el siguiente paso lógico es decidir qué actuaciones mejoran de verdad el edificio y cuáles solo maquillan el problema.

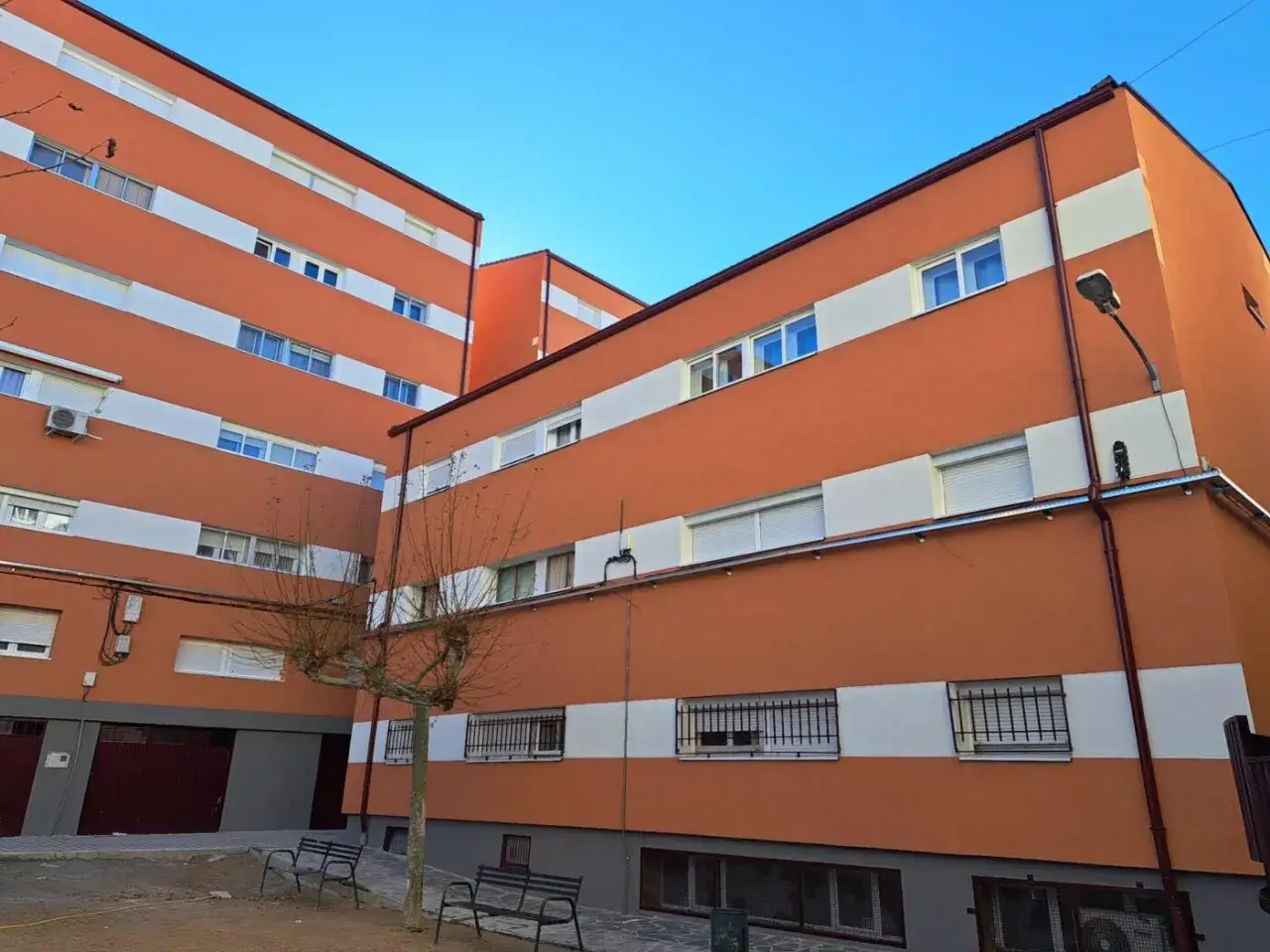

Qué actuaciones aportan más ahorro y menos mantenimiento
Si tuviera que priorizar, empezaría por la envolvente y no por los acabados. La razón es simple: cuando el edificio pierde energía por fachada, cubierta o puentes térmicos, cambiar calderas o poner equipos más modernos ayuda, pero no resuelve el origen de la pérdida. La sostenibilidad útil casi siempre empieza por reducir demanda.
| Actuación | Qué mejora | Cuándo tiene más sentido | Riesgo si se hace aislada |
|---|---|---|---|
| Aislamiento de fachada y cubierta | Reduce demanda térmica, condensaciones y sobrecalentamiento | Cuando hay pérdidas acusadas o patologías de humedad | Puede dejar otros problemas intactos si no se corrigen puentes térmicos y ventilación |
| Sustitución de carpinterías | Mejora estanqueidad y confort acústico | Si las ventanas están muy degradadas o filtran aire y agua | Puede no notarse mucho si la envolvente sigue siendo deficiente |
| Renovación de instalaciones | Reduce consumo, averías y costes de mantenimiento | Cuando climatización, ACS o ventilación están obsoletas | Puede sobredimensionarse si no se calcula bien la nueva demanda |
| Ventilación con recuperación de calor | Mejora calidad del aire y evita pérdidas energéticas | En edificios más estancos tras una mejora de envolvente | Sin un diseño correcto, aparecen ruidos, condensaciones o uso ineficiente |
| Materiales de bajo impacto | Reduce carbono incorporado y facilita mantenimiento | Cuando hay que renovar con visión de ciclo de vida | Elegir “material sostenible” sin revisar fuego, humedad o durabilidad es un error frecuente |
Mi criterio es sencillo: primero reduzco demanda, después afino sistemas y solo al final cierro detalles estéticos. Esa secuencia evita gastar dos veces y prepara mejor el edificio para la siguiente fase, que siempre es la gestión del proyecto y de la obra.
Cómo suelo ordenar el proyecto para no gastar dos veces
La rehabilitación funciona cuando el orden es correcto. Yo suelo empezar por una lectura técnica del edificio y no por el presupuesto. Sin diagnóstico, la partida económica se convierte en una apuesta y eso suele terminar en cambios de alcance, sobrecostes o decisiones improvisadas en obra.
- Diagnóstico inicial. Se revisan patologías, estado estructural, comportamiento térmico, instalaciones y uso real del edificio. En edificios antiguos, un informe de evaluación o una inspección equivalente ayuda a poner prioridades.
- Definición de objetivos. Hay que decidir si la meta es ahorrar energía, resolver humedades, mejorar accesibilidad, alargar vida útil o combinar todo a la vez. No todas las obras necesitan el mismo nivel de intervención.
- Proyecto y trámites. Aquí se aterrizan soluciones, mediciones, permisos y secuencias de trabajo. Una obra bien definida antes de empezar siempre sale mejor que una obra “abierta” a cambios constantes.
- Ejecución y control. La dirección de obra y el seguimiento de partidas críticas importan tanto como el diseño. En rehabilitación, los detalles de encuentro suelen decidir el resultado real.
- Verificación final. Conviene comprobar consumos, estanqueidad, documentación, garantías y mantenimiento. Sin ese cierre, la mejora se diluye con el uso.
En tiempos reales, un diagnóstico razonable puede llevar de 2 a 4 semanas, el proyecto y la tramitación varias semanas más y la obra desde unos pocos meses hasta bastante más si hay estructura, cubierta y fachada en juego. Esa horquilla no es decorativa: sirve para no subestimar el tiempo que exige hacer las cosas bien.
Cuando el proceso está ordenado, la pregunta siguiente casi siempre es económica: cuánto cuesta, qué parte puede cubrir una ayuda y en qué punto la inversión deja de ser un gasto difuso para convertirse en ahorro tangible.
Costes, ayudas y el punto en el que el ahorro deja de ser teórico
No me gusta dar una cifra única de coste porque engaña más de lo que ayuda. El presupuesto depende de la altura del edificio, del estado de la envolvente, de si hay amianto o no, de la complejidad de las instalaciones, de la necesidad de andamios y de si la intervención toca estructura o solo acabados. Aun así, hay una idea útil: cuanto más tarde se corrige un problema, más caro suele salir porque ya afecta a varios sistemas a la vez.
En el plano de las ayudas, según el Ministerio de Vivienda, para determinadas actuaciones de rehabilitación energética se pide alcanzar al menos un 30 % de ahorro para acceder a la subvención. En otras líneas recientes se han manejado ayudas del 40 % del coste con un límite de 3.000 euros por vivienda, y en supuestos concretos de rehabilitación integral se han publicado cuantías de hasta 21.400 euros por vivienda. Mi recomendación es no diseñar la obra en función de la ayuda, sino al revés: primero la solución técnica, después la convocatoria que mejor encaje.
| Factor de coste | Efecto sobre el presupuesto | Cómo lo controlo |
|---|---|---|
| Afección estructural | Eleva el coste y alarga plazos | Diagnóstico temprano y catas bien planteadas |
| Fachada y cubierta | Incrementan mucho por medios auxiliares y aislamiento | Priorizar soluciones continuas y detalles simples |
| Instalaciones | Suben cuando hay que renovar redes completas | Diseñar por sectores y evitar sobredimensionar |
| Herencia de patologías | Filtraciones, humedades o corrosión encarecen la reparación | Resolver la causa, no solo el síntoma |
| Gestión documental | Puede generar retrasos y costes indirectos | Preparar permisos, certificados y acuerdos desde el inicio |
La rentabilidad real no siempre se mide en meses. A veces la ganancia está en una factura más estable, menos incidencias de mantenimiento, mejor confort y una vida útil más larga del inmueble. Eso también es sostenibilidad, aunque no salga tan vistoso en una memoria comercial.
Pero incluso con un buen proyecto y una ayuda razonable, hay errores que siguen repitiéndose y que conviene evitar desde el primer día.
Los errores que más encarecen una obra
He visto demasiadas rehabilitaciones encarecerse por decisiones aparentemente pequeñas. Casi siempre el problema no es la falta de intención, sino la falta de secuencia técnica.
- Empezar por la ventana y olvidar la envolvente. Si la fachada sigue perdiendo energía, el cambio de carpintería no entrega todo su potencial.
- Ignorar la ventilación. Mejorar estanqueidad sin renovar aire favorece condensaciones, mohos y quejas de confort.
- No resolver puentes térmicos. Son zonas donde el calor se escapa más rápido y donde suelen aparecer manchas y pérdidas de rendimiento.
- Elegir materiales por etiqueta y no por compatibilidad. Un sistema “verde” que no encaja con humedad, fuego o soporte acaba fallando antes de tiempo.
- Dejar la dirección técnica para el final. La supervisión tardía detecta errores cuando ya es caro corregirlos.
- Planificar la ayuda después de cerrar el proyecto. Hay convocatorias que exigen justificación energética previa o documentación específica; si no lo prevés, pierdes oportunidad.
La pauta que mejor funciona es muy simple: revisar primero el edificio, después definir el paquete de medidas y solo entonces ejecutar. Cuando esa lógica se respeta, la rehabilitación deja de ser una suma de urgencias y se convierte en una inversión con criterio.
Lo que conviene revisar antes de dar la obra por cerrada
Antes de considerar terminada una rehabilitación, yo revisaría tres cosas: documentación, rendimiento y mantenimiento. La documentación evita problemas futuros; el rendimiento confirma que la obra cumple lo que prometía; el mantenimiento protege la inversión para que no se pierda en pocos años.
- Certificados y planos finales para dejar constancia de lo ejecutado.
- Pruebas de funcionamiento en instalaciones, ventilación y estanqueidad.
- Garantías y manual de uso si se han incorporado sistemas nuevos.
- Plan de mantenimiento con revisiones periódicas de cubierta, bajantes, juntas y equipos.
- Seguimiento del consumo durante los primeros meses para detectar desajustes.
Si tuviera que resumir la idea central, diría que una buena rehabilitación no consiste en gastar más, sino en intervenir mejor: con diagnóstico, con normas claras y con decisiones que reduzcan consumo, patologías y mantenimiento al mismo tiempo. Ese es el punto en el que la obra deja de ser un parche y empieza a alargar de verdad la vida del edificio.
