La construcción modular bien planteada puede acortar plazos, mejorar el control de calidad y reducir residuos sin perder exigencia técnica. En España, sin embargo, el valor real de este sistema está en saber encajarlo con la LOE, el CTE, las licencias municipales y una estrategia de sostenibilidad que no se quede en el discurso. Aquí repaso lo que de verdad importa: qué normativa aplica, cómo se tramita, qué materiales y sistemas encajan mejor y dónde suelen aparecer los errores caros.
Lo esencial que conviene tener claro antes de proyectar un edificio industrializado
- Fabricar fuera de obra no libera de la LOE, el CTE ni de las licencias y autorizaciones municipales.
- La parte más delicada suele estar en las uniones, las tolerancias, el fuego, la acústica y la humedad.
- La sostenibilidad mejora cuando se reduce residuo, transporte y retrabajo, no solo cuando el módulo se monta en fábrica.
- En 2026, la política estatal de vivienda ya incentiva la edificación industrializada para ganar tiempo y eficiencia.
- El mejor encaje suele darse en tipologías repetitivas, hoteles, residencias, equipamientos y ampliaciones con poco margen de obra.
Qué cambia realmente cuando la obra se fabrica por módulos
Yo partiría de una idea simple: no es una construcción “especial” por estar hecha fuera de obra. Es una forma distinta de organizar el proceso. Parte del edificio se diseña, fabrica, verifica y termina en taller, y después se transporta y se monta en parcela. Eso cambia el orden del trabajo, no la obligación de cumplir.
La ventaja no es solo industrial. En una obra modular bien resuelta, el proyecto gana precisión porque las tolerancias se controlan antes del montaje, se reducen imprevistos por meteorología y muchas tareas avanzan en paralelo. Mientras en obra se prepara cimentación y urbanización, en fábrica ya se están produciendo cerramientos, instalaciones o incluso módulos completos.
No es lo mismo panelizar que modular
Conviene distinguir tres familias. La panelización 2D trabaja con elementos planos, como fachadas, forjados o tabiques; la volumétrica 3D produce piezas casi terminadas, con mayor velocidad de montaje; y la solución híbrida mezcla ambas para equilibrar libertad de diseño y control industrial. Si el proyecto exige muchas variaciones, el sistema panelizado suele dar más margen. Si busco repetición y rapidez, el volumétrico suele ser más eficiente.
Lee también: Rehabilitación de viviendas - ¿Cómo acertar con tu reforma?
Dónde encaja mejor
La experiencia me dice que este enfoque funciona especialmente bien en promociones repetitivas, residencias de estudiantes, hoteles, centros sanitarios, ampliaciones por fases y viviendas colectivas con plantas muy similares. Cuando la parcela es compleja o el programa cambia constantemente, la ventaja se reduce porque la industrialización necesita decisiones cerradas mucho antes que la obra tradicional. Esa diferencia de calendario es la que explica por qué el encaje del proyecto importa tanto como el sistema elegido.
Con ese marco claro, la siguiente pregunta no es técnica sino legal: qué norma obliga de verdad y qué no cambia por el hecho de fabricar fuera de obra.
Qué normativa española se aplica sin atajos
En España, una edificación modular permanente no vive en un vacío normativo. Le aplican las mismas reglas básicas que a cualquier edificio: la LOE para el proceso edificatorio, el CTE para las exigencias de seguridad y habitabilidad, la normativa urbanística municipal y la gestión de residuos de construcción y demolición. No existe una vía paralela que sustituya ese marco.
| Norma o marco | Qué exige en la práctica | Qué revisar en un proyecto modular |
|---|---|---|
| LOE | Responsabilidades, proyecto, agentes, garantías y licencias | Quién promueve, quién proyecta, quién dirige y quién responde en cada fase |
| CTE | Seguridad estructural, incendios, accesibilidad, energía, ruido y salubridad | Uniones, estanqueidad, puentes térmicos, acústica entre módulos y reacción al fuego |
| Licencia urbanística | Autorización para construir, ocupar y, en su caso, modificar el edificio | Compatibilidad con el planeamiento y con las ordenanzas del municipio |
| Residuos de construcción y demolición | Prevención, separación, trazabilidad, reutilización y valorización | Estudio de gestión, fianza si la administración la exige y contrato con gestor autorizado |
| Normativa ambiental y de materiales | Uso eficiente de recursos, menor impacto y control de sustancias y productos | Selección de materiales, origen, durabilidad y facilidad de desmontaje o reciclaje |
El CTE se aplica a edificios públicos y privados de carácter permanente, tanto en obra nueva como en muchas intervenciones sobre edificios existentes. La construcción modular no se libra de justificar el cumplimiento en estructura, fuego, uso, accesibilidad, energía, ruido y salubridad. Lo que sí cambia es que parte de esa justificación se traslada al diseño de fábrica y a la coordinación de interfaz entre módulos.
Y aquí está el punto fino: el proyecto no solo debe demostrar que el edificio cumple, sino que cumple en la fábrica, en el transporte y en el montaje. Si una unión funciona en plano pero falla al izado o se degrada con la dilatación, el problema ya no es conceptual; es de proyecto.
La LOE, además, deja claro que la construcción, la realización de las obras y la ocupación precisan las licencias y autorizaciones procedentes. En otras palabras, no hay atajo administrativo por el hecho de fabricar partes del edificio en taller. El ayuntamiento sigue mirando la parcela, el uso, la volumetría y la adecuación urbanística.
Con esa base legal bien entendida, el siguiente paso es ver cómo se reparte el trabajo entre promotor, técnico, fabricante y montador para que la obra no se bloquee a mitad de proceso.
Cómo se tramita y quién responde en cada fase
Yo no arrancaría un proyecto modular sin una hoja de ruta cerrada desde el inicio. La coordinación es más exigente que en obra tradicional, porque cualquier cambio tardío en geometría, instalaciones o acabados se traduce en coste y retraso. Por eso, el valor real está en definir bien las fases antes de fabricar nada.
- Revisar la parcela y el planeamiento. Hay que comprobar uso permitido, ocupación, retranqueos, altura, accesos y condicionantes urbanísticos.
- Redactar un proyecto con tolerancias industriales. No basta con el diseño arquitectónico; hay que cerrar encuentros, juntas, pasos de instalaciones y soluciones de mantenimiento.
- Tramitar licencias y autorizaciones. El promotor suele asumir esta gestión, y en muchas obras también debe prever la documentación de residuos y, si procede, la garantía financiera asociada.
- Fabricar con control de calidad. La trazabilidad de materiales, ensayos y verificaciones de taller es parte del cumplimiento, no un extra comercial.

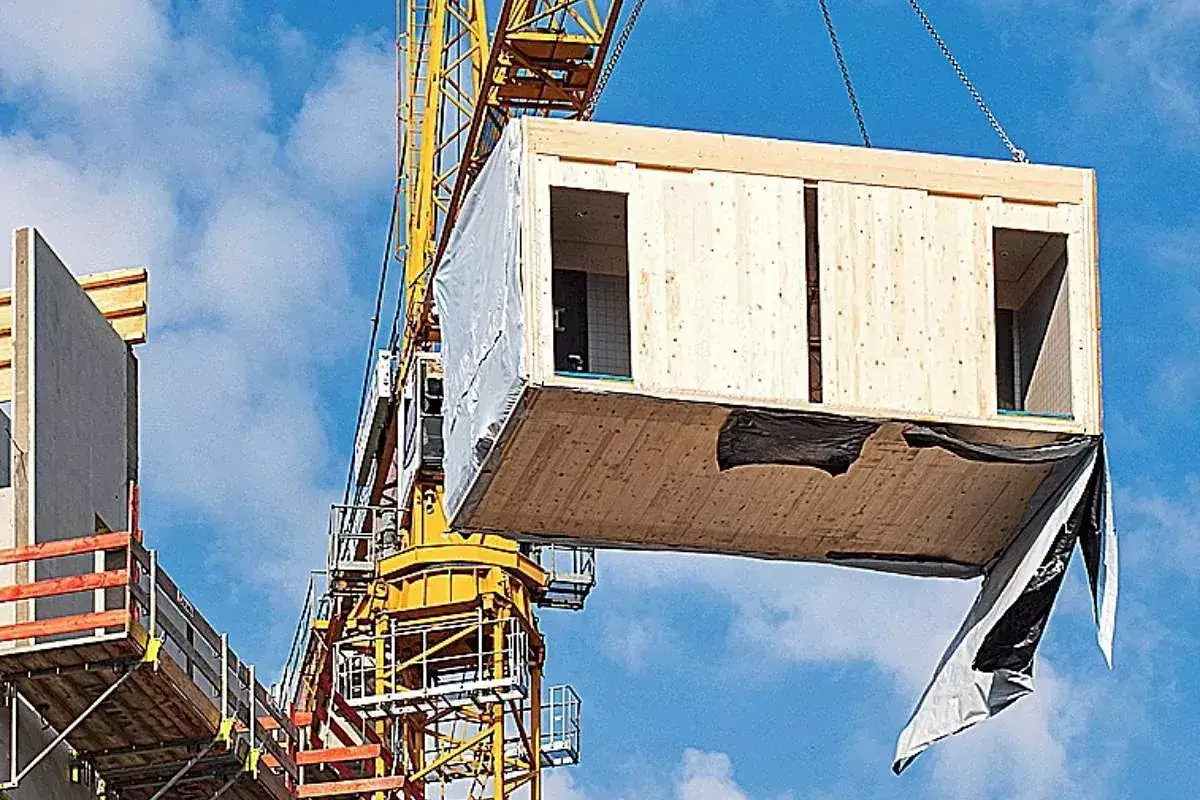

- Montar y recepcionar. En obra cobra peso la coordinación de seguridad, el izado, la verificación de recepción de productos y la puesta en servicio de instalaciones.
En este punto el coordinador de seguridad y salud y la dirección facultativa dejan de ser figuras decorativas y pasan a ser decisivos. Una parte importante del éxito depende de que el fabricante, la dirección de obra y la dirección de ejecución hablen el mismo lenguaje de tolerancias, secuencias y control documental.
Si la obra cuenta con financiación pública o líneas de ayuda vinculadas a vivienda, el listón documental suele subir todavía más. Yo lo asumiría desde el principio, porque intentar corregir la tramitación al final sale caro y pocas veces se corrige del todo. Con el proceso claro, toca hablar de lo que más interesa a muchos promotores: si esta forma de construir es realmente más sostenible o solo parece más limpia.
Por qué puede ser más sostenible si se diseña con cabeza

Aquí conviene ser muy honesto. La sostenibilidad no aparece por el simple hecho de fabricar en una nave. Aparece cuando el proyecto reduce desperdicio, errores, transporte innecesario y consumo de recursos a lo largo de todo el ciclo de vida. Si eso no ocurre, el sistema puede perder gran parte de su ventaja.
Un informe de Afi sobre la industrialización de la vivienda en España sitúa en 84,3 millones de toneladas de CO2 equivalente las emisiones asociadas en 2021 a la cadena de valor de la construcción y al uso de la vivienda. Ese dato explica por qué el sector está bajo presión para recortar impacto real, no solo para mejorar su imagen. En el mismo trabajo se subraya que la industrialización puede aportar mejoras en eficiencia, residuos y huella hídrica.
También conviene mirar los residuos con lupa. En España, el mismo informe recoge que en 2021 se recicló el 49,2% de los residuos de construcción y demolición, mientras que el 50,8% siguió otras vías de valorización o tratamiento. Ese reparto deja claro que todavía hay mucho margen para diseñar mejor, separar mejor y reutilizar más. La construcción industrializada ayuda justo en eso: corta mermas en origen y facilita una logística más limpia.
En mi experiencia, las mejoras más sólidas aparecen en cuatro frentes:
- menos residuos de corte y ajuste en obra;
- mejor control de compras y de sobras de material;
- menor exposición a errores de ejecución por trabajar en entorno controlado;
- posibilidad de diseñar para desmontaje, reparación y reutilización.
El mismo informe de Afi también apunta a potenciales reducciones del 20% en el coste total del proceso de construcción en escenarios favorables. Yo lo leería como una señal, no como una promesa automática: el ahorro depende del grado de repetición, del nivel de industrialización, de la distancia de transporte y de lo tarde que se congelen las decisiones de proyecto.
Ahora bien, hay dos límites que nunca suelo pasar por alto. Primero, el transporte puede comerse parte de la ventaja ambiental si el centro de producción está muy lejos de la obra. Segundo, la sostenibilidad se degrada cuando se sobredimensiona el sistema o se eligen materiales sin una lógica de ciclo de vida. La industria mejora mucho, pero no resuelve un mal diseño.
La siguiente cuestión práctica es obvia: qué sistema y qué material conviene escoger si quiero equilibrar norma, huella ambiental y viabilidad de obra.
Qué sistemas y materiales suelen funcionar mejor
No hay un ganador universal. Yo escogería el sistema en función de la tipología, la distancia al centro de fabricación, la complejidad de la parcela y el grado de repetición. En modular, la decisión de material pesa tanto como la de sistema, porque afecta al peso, al transporte, a la acústica, al fuego y al mantenimiento.
| Sistema o material | Ventaja ambiental | Vigilancia técnica | Cuándo lo veo más lógico |
|---|---|---|---|
| Madera estructural | Puede reducir huella incorporada y favorecer una obra más ligera | Humedad, fuego, acústica y mantenimiento | Vivienda, equipamientos y edificios de baja o media altura |
| Acero ligero | Alta reciclabilidad y montaje preciso | Puentes térmicos, protección frente a corrosión y fuego | Obras rápidas y repetitivas con tolerancias muy controladas |
| Hormigón prefabricado | Buena durabilidad y masa térmica | Peso, transporte y control de juntas | Residencias, alojamientos y edificios donde el aislamiento acústico pesa mucho |
| Híbrido | Permite ajustar huella, coste y prestaciones | Coordinar bien encuentros entre sistemas | Proyectos donde necesito equilibrio entre libertad y control industrial |
A nivel de configuración, la industrialización 3D suele dar la máxima velocidad de ejecución, pero también impone más rigidez de diseño y más sensibilidad al transporte. La 2D, en cambio, ofrece más flexibilidad y facilidad de ajuste, aunque suele ser menos rápida. Si me obligas a simplificarlo, yo diría esto: 3D para repetir y acelerar; 2D para adaptar y afinar.
Las mejores soluciones no son las más espectaculares, sino las que resuelven bien juntas, encuentros, estanqueidad y mantenimiento. Un buen módulo no se juzga solo por cómo sale de fábrica, sino por cómo envejece una vez montado. Esa diferencia es la que separa un proyecto sólido de una demo bonita.
Con el sistema claro, el siguiente filtro son los errores que más dinero y tiempo se llevan por delante, y que veo repetirse más de lo que debería.
Los errores que más encarecen un proyecto modular
La mayor parte de los fallos no están en la fábrica, sino en la fase previa. Si el proyecto llega tarde a las decisiones importantes, la industrialización pierde su ventaja. Yo evitaría, como mínimo, estos seis errores:
- cerrar el diseño sin definir tolerancias reales de fabricación y montaje;
- tratar las juntas como un detalle menor, cuando afectan a fuego, ruido, aire y agua;
- pensar solo en el coste inicial y no en el coste del ciclo de vida;
- olvidar la logística de transporte, el acceso de camiones y la maniobra de grúa;
- dejar las instalaciones para el final y no coordinar pasos, patinillos y registros desde el inicio;
- no prever desmontaje, reposición o reutilización futura de componentes.
Si tuviera que elegir uno, me quedo con el primero. La modularidad premia la precisión, así que cualquier ambigüedad en proyecto se multiplica después en taller y en obra. En un sistema tradicional, parte de esos ajustes se improvisan; en uno industrializado, el margen para improvisar es mucho menor.
El otro error habitual es pensar que todos los proyectos pueden modularizarse igual. No es cierto. Cuando la geometría cambia demasiado, la parcela obliga a demasiadas excepciones o el cliente exige muchas decisiones abiertas hasta el final, el sistema pierde sentido económico y técnico. En esos casos, yo suelo preferir una solución híbrida o una prefabricación parcial, no una modularización forzada.
Con esos límites encima de la mesa, solo queda la pregunta útil: cuándo merece la pena apostar por este modelo en España y qué señal regulatoria conviene leer en 2026.
Lo que yo revisaría en 2026 antes de firmar un proyecto así
En 2026 hay una señal política clara: el Plan Estatal de Vivienda 2026-2030 incentiva la edificación industrializada para optimizar costes y reducir tiempos de producción. No resuelve por sí solo los problemas del sector, pero sí confirma que la dirección de viaje en España pasa por más industrialización, más control y más colaboración entre diseño, fábrica y obra.
Yo me plantearía este sistema si el proyecto cumple varias de estas condiciones:
- tipología repetitiva o con alta serialización;
- necesidad real de acortar plazos;
- objetivos ambientales medibles, no solo declarativos;
- parcela con buena logística de acceso y montaje;
- equipo técnico capaz de cerrar decisiones pronto.
Y me lo pensaría dos veces si el encargo es muy singular, si la parcela complica el transporte o si el cliente quiere cambiar el programa hasta el último minuto. La construcción industrializada recompensa la disciplina de proyecto y castiga la improvisación. Esa es su gran virtud y también su frontera.
Si tuviera que resumir mi criterio en una sola frase, sería esta: la modularidad merece la pena cuando aporta orden al proceso, no cuando se usa como atajo comercial. Si el proyecto nace bien definido, cumple la normativa desde el inicio y está pensado para durar, el resultado puede ser más rápido, más limpio y más sólido que una obra convencional.
